我市首段10万方泡沫砼施工完成

作者:王盛铭 沈子朝 来源:绕西南公司 时间:2017-09-20

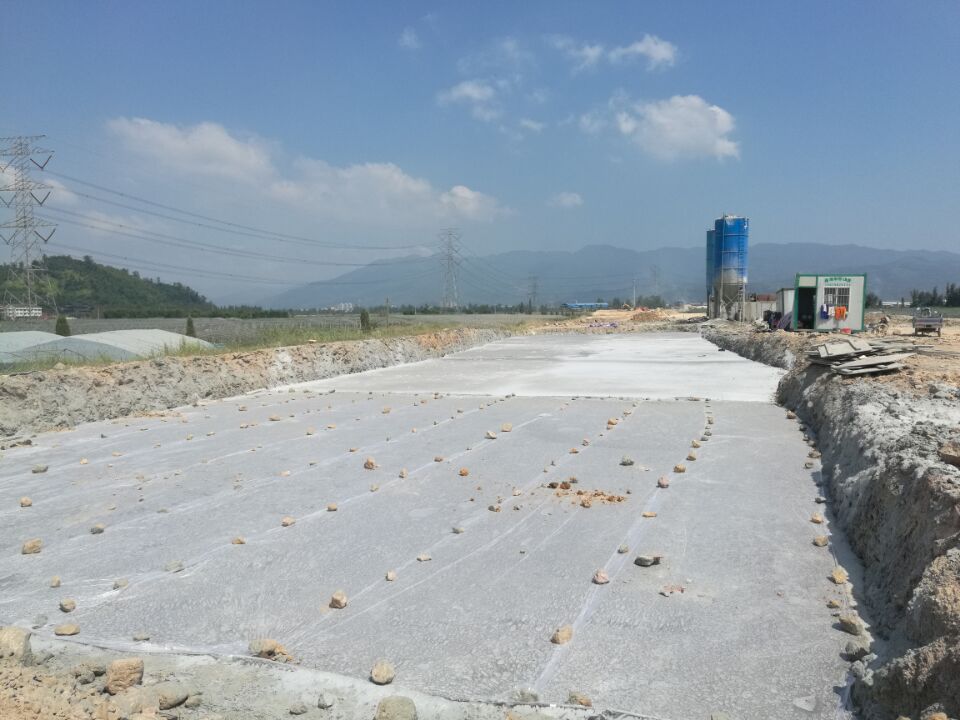

    918日晚,绕西南工程第7标段泡沫砼换填顺利完成,换填量超过10万方,这在我市尚属首次。因温州地区地质情况复杂、软基分布较广,各级公路经常发生路面塌陷、开裂、桥头“跳车”等问题。为缓解沉降问题,绕西南工程设计上大量采用泡沫砼轻质材料进行换填,全线换填量高达36万方。7标作为全线泡沫砼换填量最大的标段,除了超过10万方的换填任务,还面临着诸多困难。一是换填时间紧迫。受前期政策处理影响,全线路基进入预压期已经严重滞后,根据通车任务倒排,留给泡沫砼换填的时间仅剩两个月,要短时间内完成10万方换填量,任务十分艰巨。二是施工组织困难。为确保其他工作面不受影响,施工现场始终要保证半幅通车,因此泡沫砼施工工作面受到很大局限,此外因天气等降雨影响,整体施工组织也存在较大难度;三是材料供应紧张。为满足换填需求,避免原材料供应断档,施工现场每天需要供应600吨水泥,是日常需求量的数倍,这对资金供应、材料购买、调配都提出了很高要求。

    为确保按时、顺利完成任务,攻坚领导小组高度重视泡沫砼换填工作,多次召开专题会议、深入探讨施工方案,将计划细化至周,并派督导组专人跟进施工进度。在施工过程中,督导组要求施工单位大量增加进场队伍、翻倍投入机械设备,严格对照计划推进度,及时完成各项纠偏,最终顺利完成换填任务。

    作为关键控制性工程,泡沫砼换填的顺利完成为全线建设者打了一剂强心剂,也为通车目标的实现奠定了重要基础。
