沈海公司绕北处营造“比学树”良好氛围 形成推进项目建设合力

作者:郑陈强 来源:沈海公司 时间:2016-10-21



    今年以来,沈海公司绕北处紧紧围绕市委、市政府对绕北二期项目建设的总体部署和要求,攻坚克难、狠抓落实,把“比学树”活动作为抓落实的有力载体,在项目全线大力开展劳动立功竞赛,形成了比高下、比强弱、比优劣、比快慢的良好局面,营造了你追我赶、创先争优的浓厚氛围,全面掀起了项目建设热潮。截至1020,项目年度累计完成有效投资额约7.056亿元,占市政府的年度投资考核计划目标(8.5亿)的83.02%。历年累计完成有效投资额约15.26亿元,占项目总投资概算的26.31%。完成路基工程33.6%,桥梁工程17%,临建工程82%,交地交付100%,房屋拆迁9.52%,坟墓迁移88.05%,管线迁改27%。

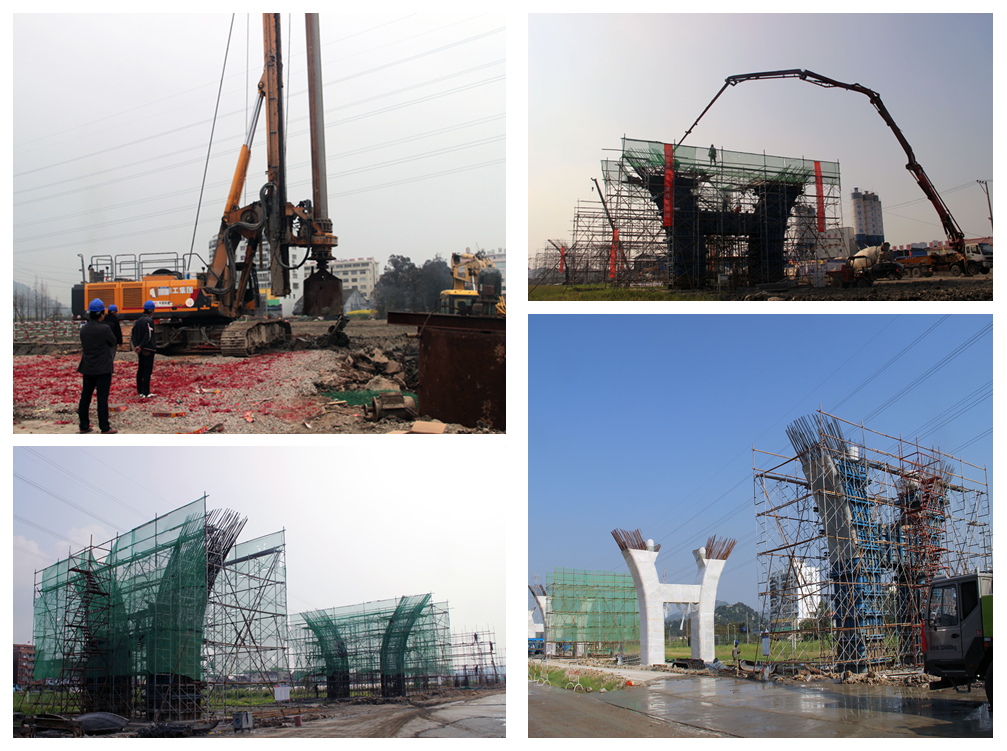

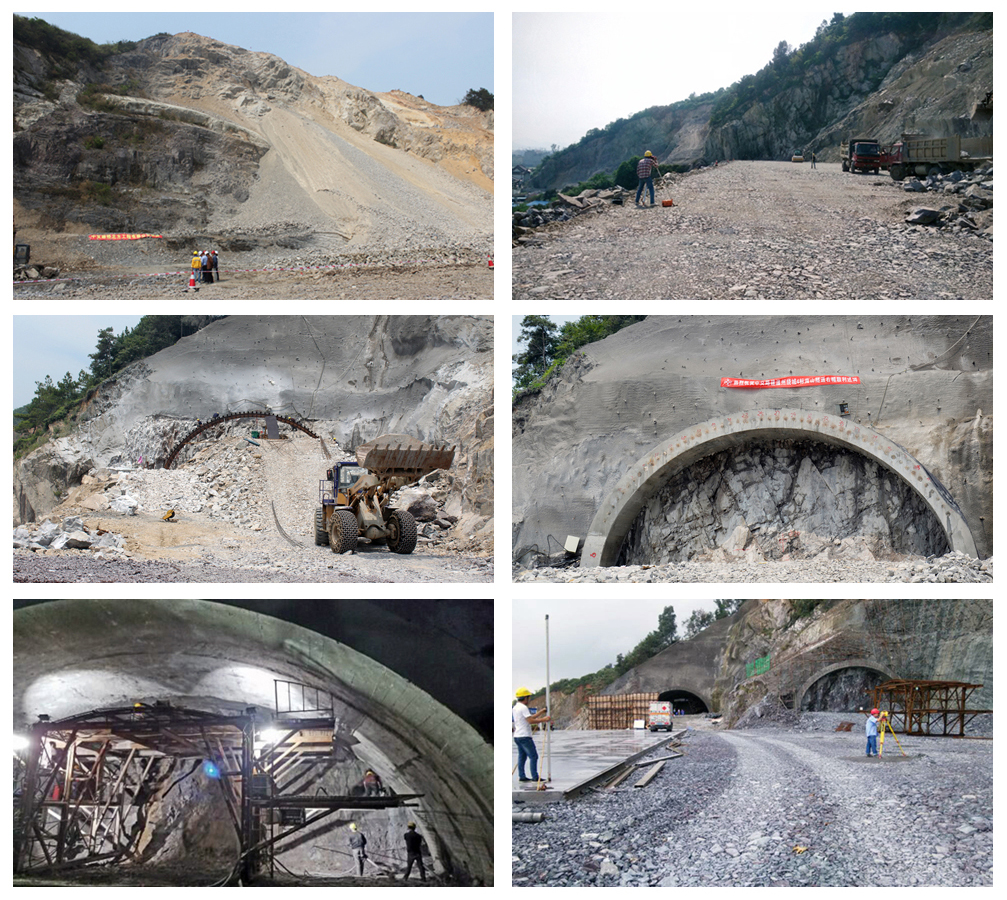

本项目路基工程主要集中在5标南金公路连接线,目前已开始软基处理,并安排施工班组对管桩、水泥搅拌桩、塑料排水板进行施工,计划20171月完成,7.5万方级配碎石垫层也已开始施工,计划2016年底完成全线路基软基处理工程的80%,同时完成路基填筑35%以上;桥梁工程方面目前主要进行桥梁桩基及下部结构施工,现已完成首片预制箱梁浇筑,计划11月开始批量生产,同步进入支架现浇施工,并在年底前开始挂篮施工及小港高架桥梁板架设,全年计划完成桩50%以上。控制性工程南山隧道已开始洞门开挖,计划2016年底完成双幅各150米,金光岙隧道计划11月开始施工,争取年底前进入洞身开挖。本项目无构筑物用地总面积1341.1244 亩,已较计划提前3个多月完成交付工作;共需拆迁房屋面积88415.15平米,已完成拆迁8420.79平方米,计划今年12月底全部完成;共有坟墓约837,已完成迁移737穴,计划今年10月底全部完成;共有管线160处,已完成迁改43处,计划明年6月底全部完成。

沈海公司绕北处决心以此次“比学树”活动为契机,对照先进学经验,盯着榜样找差距,在克难攻坚中显身手,在狠抓落实中见高低,以坚定必胜的信心,以超常非凡的勇气,坚决完成本项目2018年建成通车的目标任务,努力为我市构建外快内畅、互联互通、多元立体、安全便捷、绿色智能的现代综合交通体系建设作出贡献。
