作者:白炳波 来源:沈海公司 时间:2015-07-17



        7月16日,绕北二期项目于中国采购与招标网上发布高压线迁改勘察设计招标公告,落实启动招标流程。

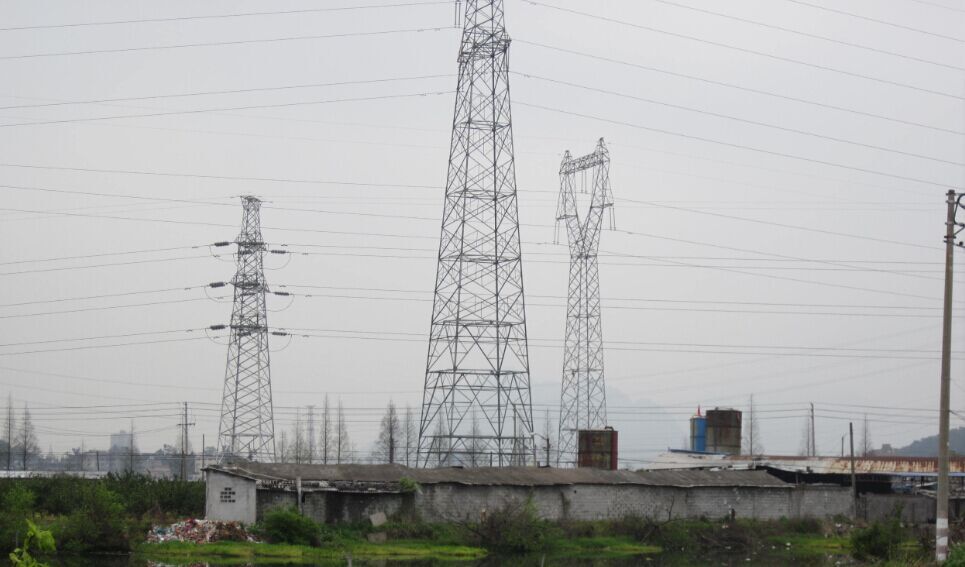

       绕北二期沿线高压电线密布、电塔林立,高速线位与邻近多条高压线路交叉或间距过近,未能满足电力规程相关交叉跨越或水平距离要求,安全风险突出,须对邻近高压线进行迁改以保障高速建设与运营安全。迁改涉及35kV线路5回、110kV线路4回、220KV线路7回,预计迁移高压塔约40座、改线长度约14km,总投资概算约9770万元,高压线迁改密度创温州单体高速建设之最。

       由于迁改规模庞大、规划路径协定难、地方政策阻力多、停电指标有限等一系列复杂因素,高压线迁改工作推进困难,本次勘察设计招标将有利于前期工作破局、提早谋划推动后续工作,绕北处后续将重点推动马州、岙州等成熟紧迫高压线位的迁改工作。
