甬莞高速洞头支线220千伏高压线迁改工程顺利完工

作者:周可可 来源:甬莞公司 时间:2026-04-28


4月28日,甬莞高速洞头支线220千伏科翰24W9线29#—31#段架空线路迁改工程顺利完成停电架线作业,新线路通过验收并正式投运送电。至此,制约甬莞高速洞头支线项目建设的政策处理工作全部完成。

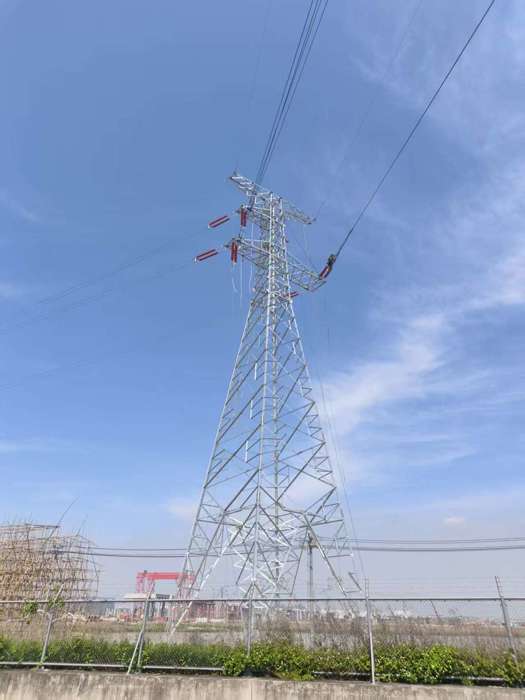

本次迁改工程历时97天,其中停电架线作业历时8天。工程新建铁塔2座,最高塔高54米,新线路跨越新建高速高架桥、瓯飞二期围堤,接入泰瀚光伏站,施工涉及范围广、协调环节多、安全管控要求高。为高效推进工程实施,最大限度降低光伏站停电造成的经济损失,甬莞公司统筹温州电力有限公司、瓯飞集团、温州泰瀚新能源有限公司、温州电力设计有限公司、温州电力建设有限公司等多方力量,严格落实安全生产规范,强化施工现场全过程管控。项目团队经专家充分论证优化施工时序,科学调配施工资源,周密衔接各工序节点,并结合泰瀚光伏站年度检修计划,优选光照较弱、降雨较多时段实施停电作业,以精细化组织实现施工效率与效益保障双提升,确保迁改工程安全、有序、高效落地。

此次高压线路迁改完工,彻底解决了温州湾二号高架桥连续梁施工受阻问题,扫清了项目推进的最后一道政策处理障碍,为项目顺利推进奠定坚实基础。
