金丽温高速公路东延线项目高压线迁改工程全部完成

作者:郑天野 来源:高投公司 时间:2022-06-02

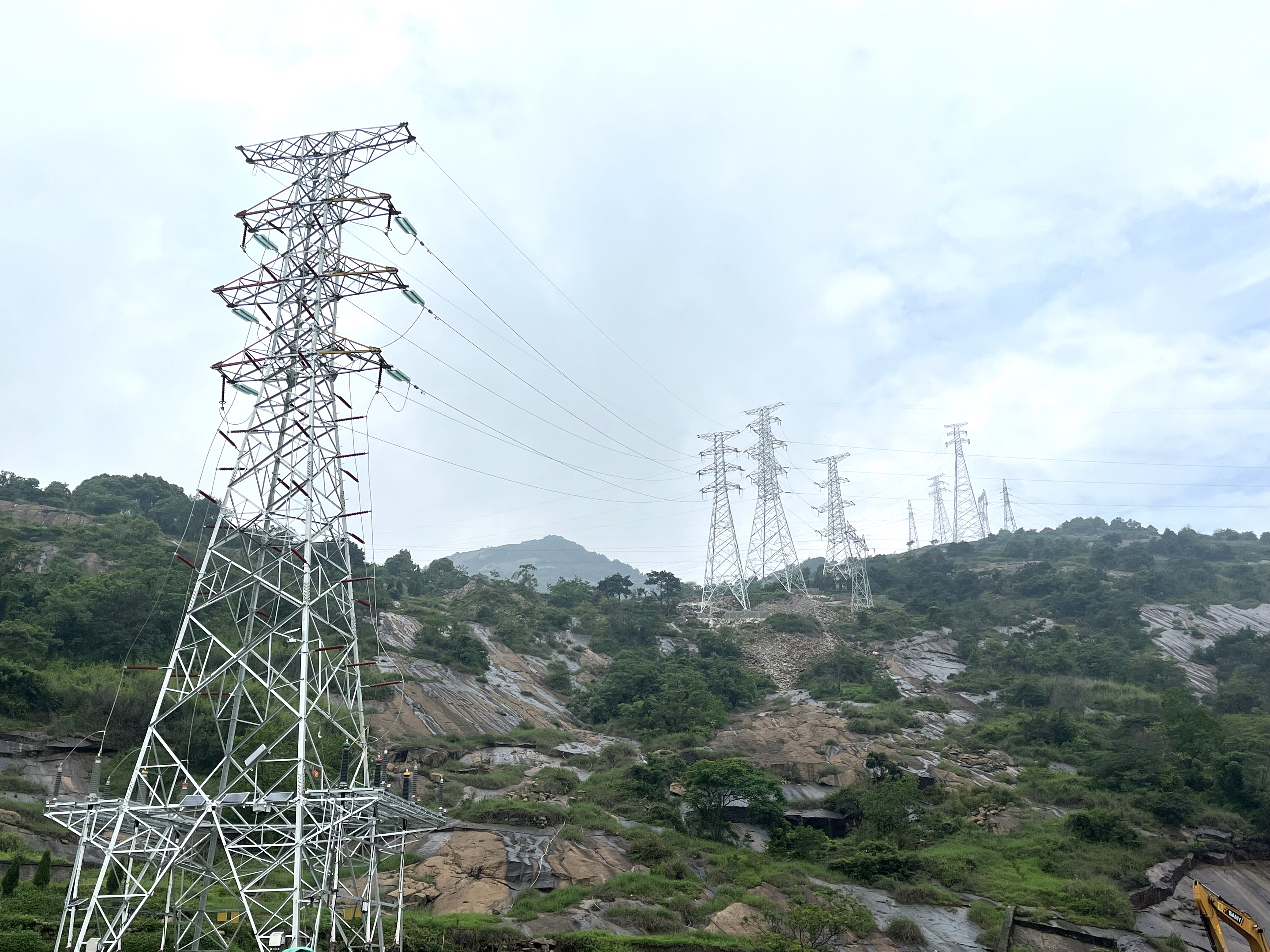

  6月1日,随着110千伏永烟甲天八甲线和35千伏洞头3771线的新线送电老塔拆除,标志着金丽温高速公路东延线项目共涉及14回35千伏及以上高压线迁改工程全部完成。
  高压线迁改作为管线迁改工作的重点难点内容,具有停电时间固定、周期短、影响范围广等特点,存在与房屋拆迁、苗圃处理、通讯管线迁改及项目主线施工等交叉作业情况。为抢抓电力停电窗口期,确保迁改工作顺利推进,项目提前谋划、周密部署,充分做好施工方案编制报批、材料物资设备保障、作业人员培训交底等各方面工作,并强化与交警、综合执法、产权单位、街道及村居等的沟通协调,为后续停电施工夯实基础。
  迁改施工期间,项目挂图作战、专人蹲点,施工进度一日一报,协调会一周一开,明确人员责任分工,强化质量安全管控,采取“三班倒”的形式组织“白加黑”连续施工,全力推进迁改进度。
  此次高压线迁改工程的圆满完成,进一步推进了项目管钱迁改进度,基本实现全线管线“清零”,为东延线项目加快建设提供了强有力的保障。
