金丽温高速公路东延线项目220千伏高压线迁改全部完成

作者:郑天野 来源:高投公司 时间:2021-09-27

  9月26日,随着金丽温东延线项目220千伏丽岙2Q94线/丽瞬2Q95线迁改工程提前完工并通过验收,标志着东延线项目220千伏高压线迁改工程全部完成,为项目管线迁改“清零”打下坚实基础。

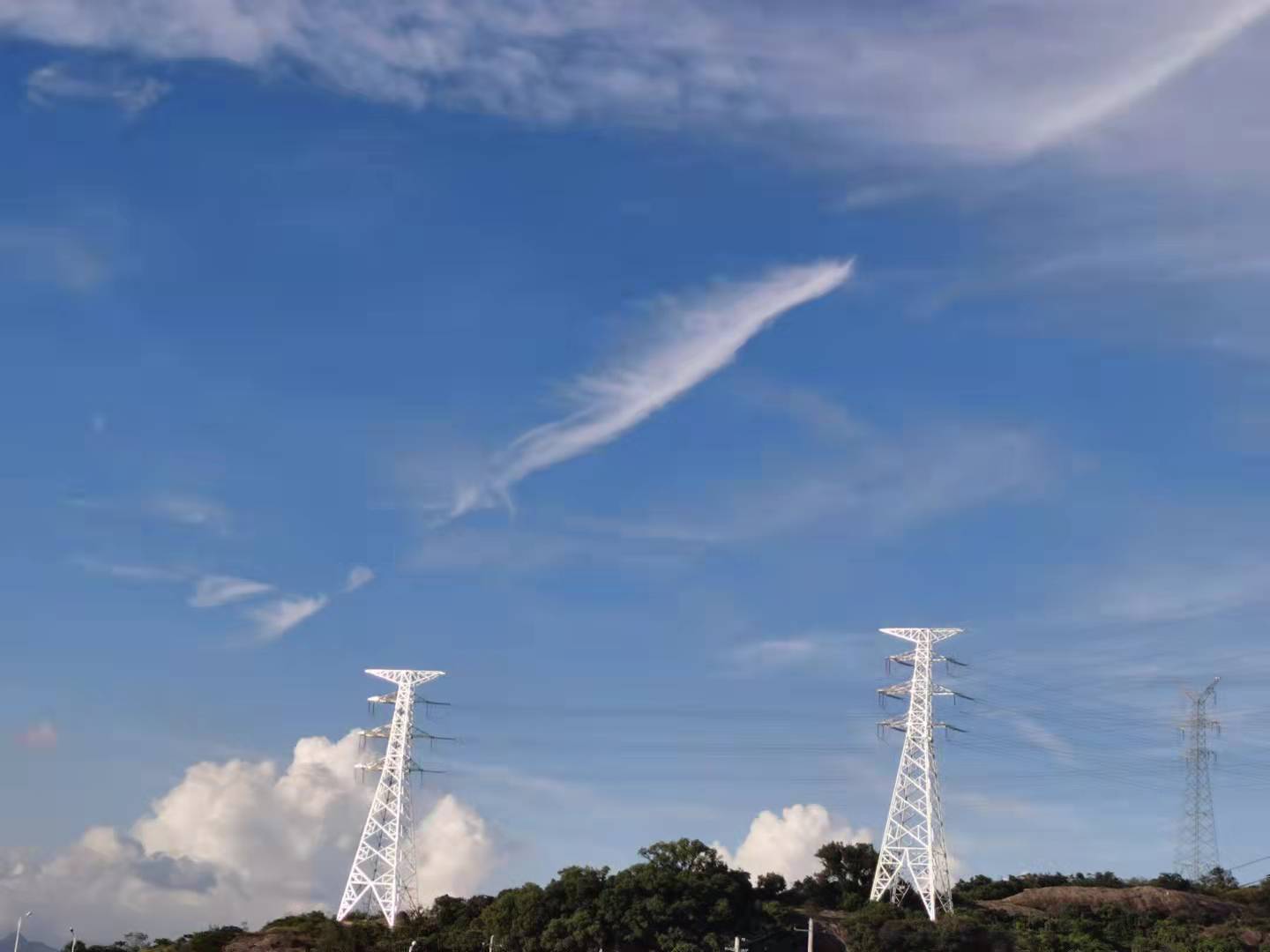

  东延线项目沿线管线密布、铁塔林立,共涉及电力、燃气、通讯、给排水、军用光缆等管线迁改1250条,管线数量多、施工环境复杂。面对困难,项目充分发扬“盯关跟”的精神,成立专班小组,配置专人跟踪,开展攻坚行动,并且积极对接相关街道及村委,多方联动、走村入户,积极协调农户政策处理工作,全力推进管线迁改工作。
  此次220千伏高压线迁改的全部完成,顺利打通了项目关键节点茶山枢纽、南白象特大桥的制约瓶颈,为按时完成工程建设任务提供了有利保障,截至目前,管线迁改已完成1019处,完成率81.52%。
