金丽温高速公路东延线项目220千伏电力迁改取得重要进展

作者:郑世琦 来源:高投公司 时间:2021-06-07

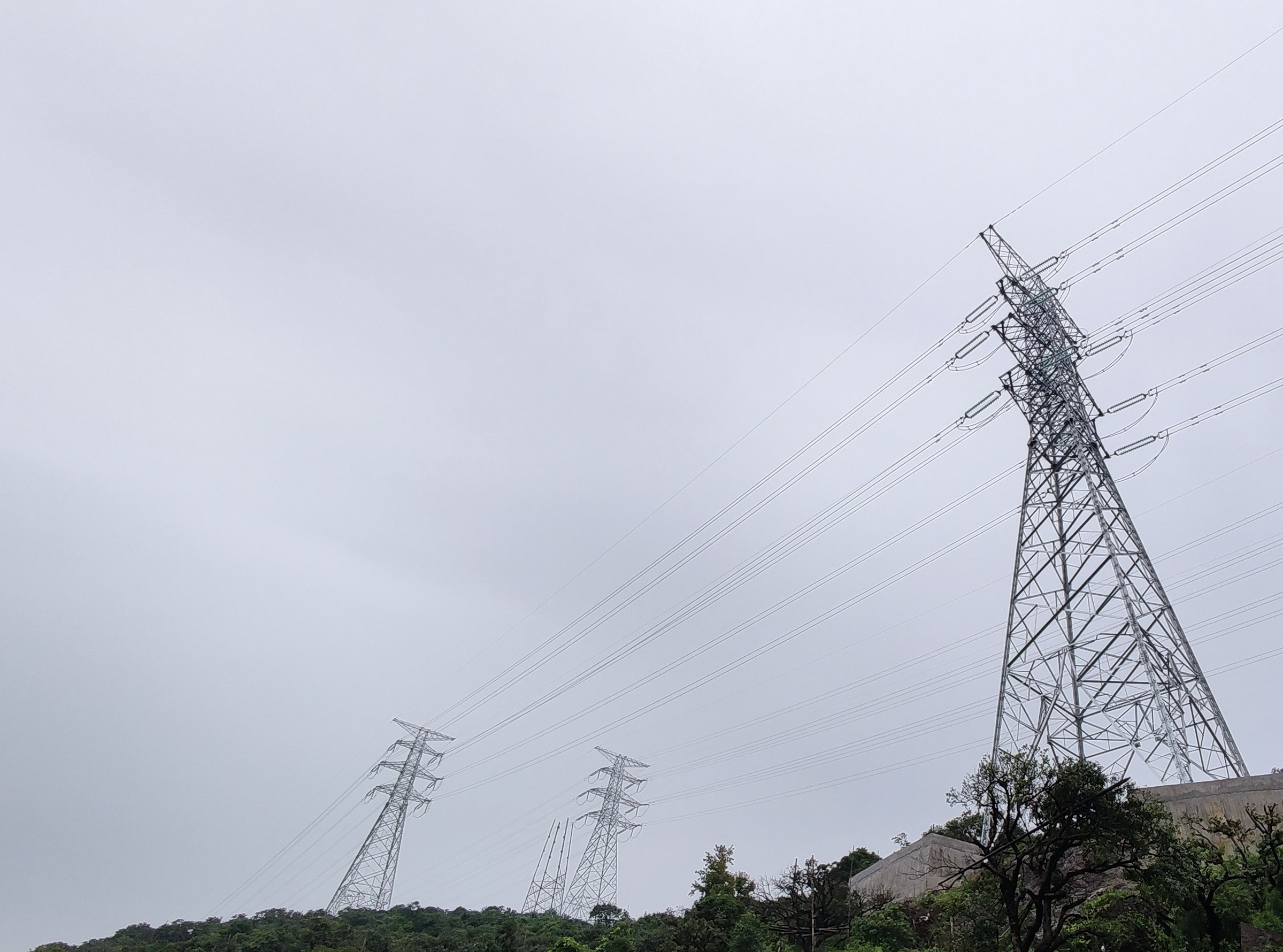

  6月5日,金丽温高速公路东延线项目220千伏天舜天岙线、商舜商岙线电力迁改工程顺利完成,该段电力迁改线路横穿东延线项目控制性工程茶山枢纽,极大程度制约了茶山枢纽施工推进,此次电力迁改的顺利完成为该项目建设推进提供了有利环境。
  该项目沿线铁塔林立、管线密布,共计电力、燃气、通讯、给排水、军用光缆等管线迁改1250条。其中电力迁改前期准备工作尤为复杂,涉及永久和临时借地、环境保护及茶山大量杨梅树的评估和赔偿工作,并且需要抢抓220千伏电力施工一年一次的停电计划。为推进项目建设,项目成立管线迁改专班,联动地方政府、相关部门、电力公司等单位,走村入户,积极协调农户政策处理工作,为顺利打开电力迁改局面提供保障。
  截至目前,该项目累计完成投资额48.02亿元,电力迁改已完成40%(其中35千伏及以上高压线路6回),管线迁改总体进度完成53%,争取年底前完成所有管线迁改工作。
