甬台温高速公路复线温州南塘至黄华段停车区110千伏铁塔迁改完成

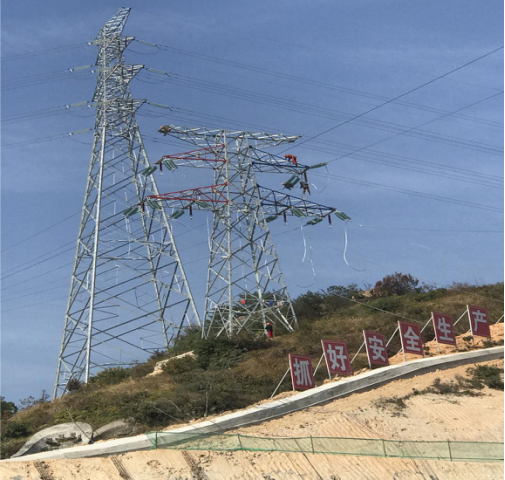

12月10日下午,甬台温高速公路复线温州南塘至黄华段工程四标停车区110千伏铁塔迁改工作顺利完成,。
本次110千伏停电迁改为12月8日至12月10日共计3天。停电迁改之前,高投公司和电建公司已做好充分的前期迁改工作。包括涉及的政策处理和维稳工作,一是提前沟通镇街领导,二是与村干部深入施工现场清点青苗、用地以及村民思想预备工作。电建方面采取“九日联排”开展施工作业,30余名工人迅速利用停电前4天时间完成跨越架搭设和2天时间的新塔导线,停电3天投入70余人完成新塔拼接、旧塔拆除、迁改、消缺、竣工验收、试验及最后的恢复送电。整个施工过程通畅顺利且施工环境和谐有序。
随着110千伏象盐象盆电力线路顺利完成迁改及验收,市本级35KV以上电力不仅全部完成,同时该项目政策处理全面“清零”,为项目施工打通了最后的瓶颈,为工程建设提供了坚实的保障。
