甬台温复线温州瑞安至苍南段工程高压线迁改全部完成
作者:金磊
来源:沈海公司
时间:2017-09-30

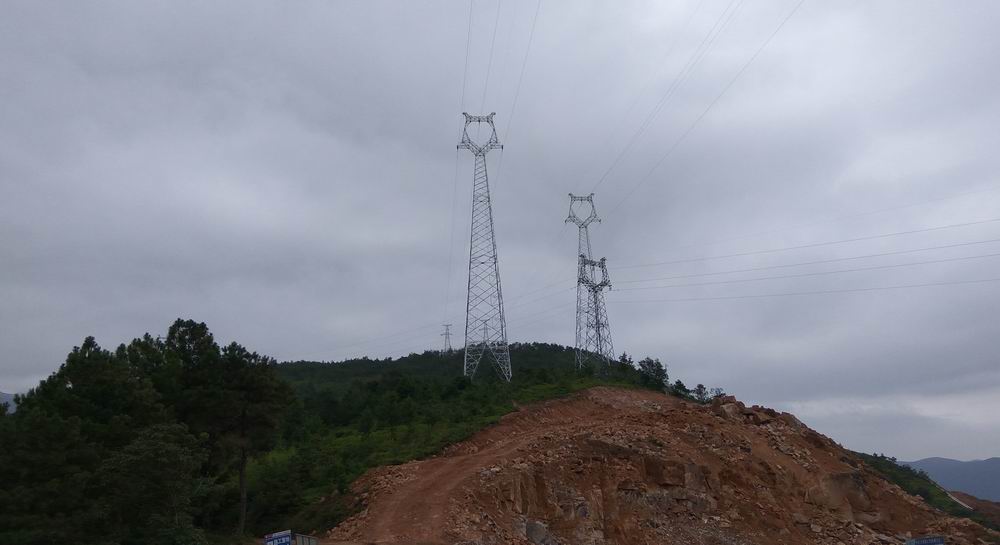

9月30日,甬台温复线温州瑞安至苍南段工程35千伏“州巴金润”高压线迁改顺利完成,标志着该项目高压线迁改全部完成。
该项目沿线共涉及7条高压线,其中35千伏线路4条、110千伏线路3条;共需新建杆塔39基,架空线路路径长10.3公里,新建电缆路径长1.09公里;拆除杆塔22基,拆除线路路径长6.12公里。面临迁改选址难,借地难,材料供应时间久等诸多挑战,为确保迁改工程按时按期、保质保量完成,沈海公司不等不靠,主动出击,积极与沿线地方政府、市电力局、市电力设计院、市电力建设有限公司及温州新能源控股有限公司等相关单位充分对接,提前谋划布局,科学组织施工,投入大量的“人、材、机”,凝聚各方力量,全面打响攻坚战。自4月份进场施工以来,仅耗时5个月,便完成全部7条高压管线的迁改。期间,安排停电施工8次。高峰时期,安排3条线路同时停电施工,投入9个施工班组近200人进场施工。通过多方的共同努力,该项目高压线迁改工程抢在国庆节停电封网前顺利完成,为下步掀起工程建设新高潮打下坚实的基础。
