温州绕城高速公路北线二期工程圆满完成沿线35kV及以上高压线迁改项目基础分部工程施工

作者:钟文华 来源:沈海公司 时间:2017-09-26

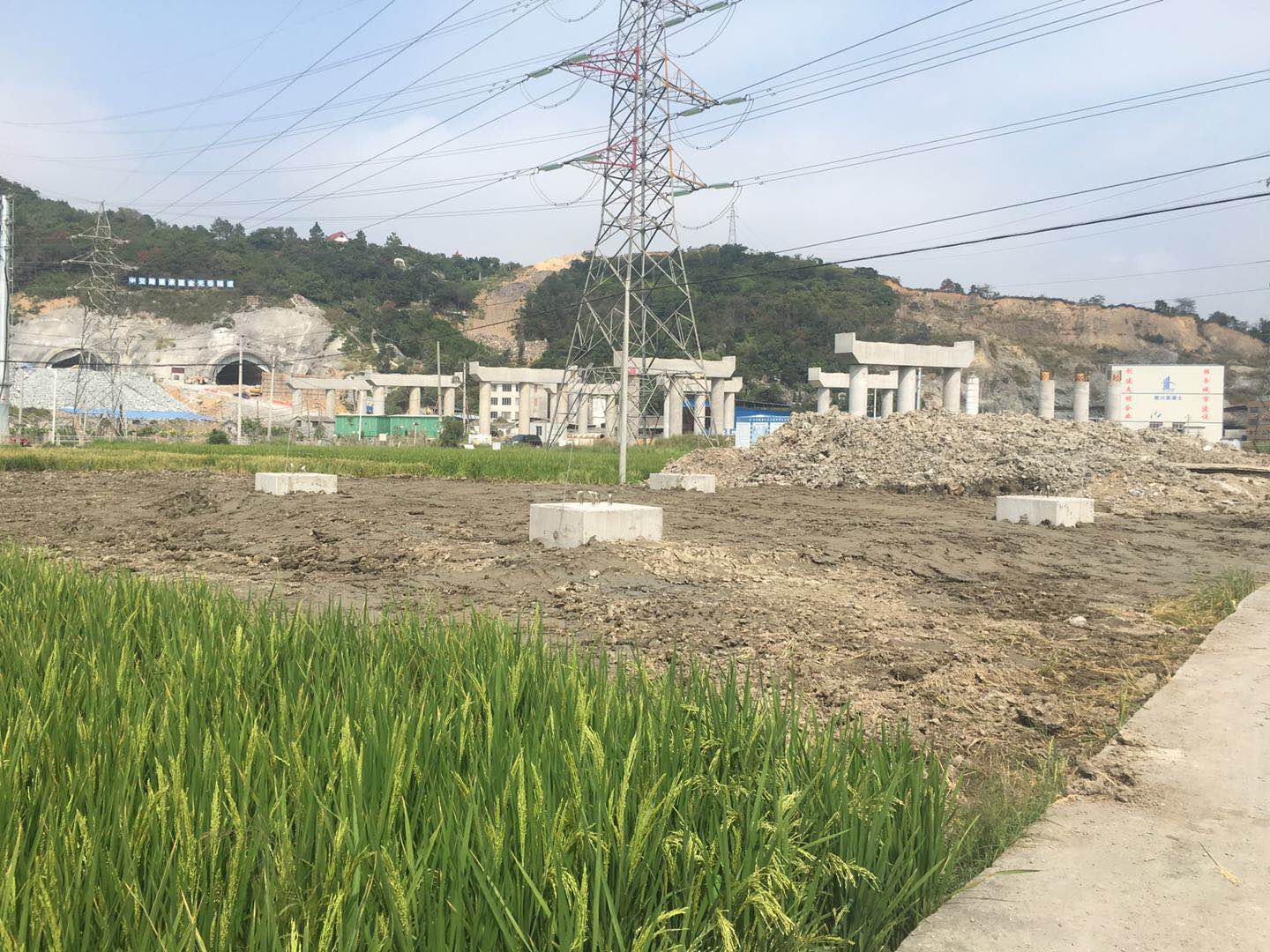

    9月25日,随着220kV象温/象州线N12#铁塔承台混泥土浇筑完成,标志着绕北二期工程所有35kV及以上高压线迁改工程的土石方及基础分部工程施工全部完成。

    据悉,绕北二期工程共涉及16回35kV及以上高压线路迁改,其中9回220kV、5回110kV、2回35kV(另有3回已降压至10kV),改造项目分布在23个行政村,需新建53基铁塔,13处电缆井、94米电缆排管以及860米顶管,迁改密度创温州史上高速公路建设之最。
    今年2月底,绕北二期所有35kV及以上高压线路迁改施工招标及监理服务招标工作全部完成,并于5月底完成相关政策处理协议签订工作。绕北处随即要求施工单位增加班组人员和机械设备,全面进场开展基础施工,以分秒必夺的姿态快速推进工程进度。经过3个多月的攻坚,圆满完成全线所有塔基、电缆井、电缆排管以及顶管的基础施工。
    目前绕北二期已完成6回线路停电迁改,35KV七门线、110kV白七/白里线等3回线路也将于9月底前完成停电塔接。另外,110kV象七/七柳线、220kV温江/温楠线、110KV万桥线及220kV象温/象州线等剩余7回线路也将陆续在年内完成迁改,为全面扫清绕北二期工程施工障碍奠定基础。
