绕北二期完成110kV万桥线及220kV温江/温楠线迁改工程基础施工

作者:钟文华、王能 来源:沈海公司 时间:2017-08-25

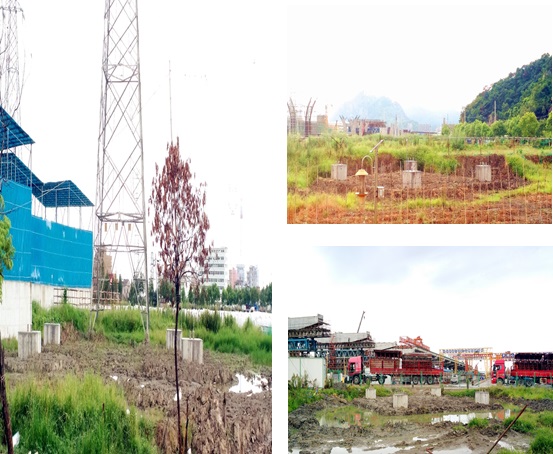

    8月25日,绕北二期工程高压线迁改工作取得新进展,110kV万桥线及220kV温江/温楠线迁改工程4座新建铁塔基础施工全部完成。

据悉,110kV万桥线及220kV温江/温楠线原线路瑞里村段导线不满足《110~750kV架空输电线路设计规范》高压线对高速最小垂直距离8m的要求,严重制约绕北二期工程1标乐运河桥挂篮施工,迁改工作刻不容缓。

110kV万桥线及220kV温江/温楠线迁改工程4座新建铁塔座落于北白象镇瑞里村。由于该区域高压线网密布,当地村民对高压线迁改工作持有抵触情绪,为加快建设进度,节约设计施工成本,在北白象政府、乐清高速办及绕北处的共同努力积极协调下,4座新建铁塔的政策处理借地工作还是按照原方案如期完成,为施工单位进场并快速完成基础施工创造了有利条件。

下阶段,根据温州供电公司的统筹安排,110kV万桥线及220kV温江/温楠线将立即开展铁塔架设,并于10月13日至22日进行停电搭接工作,为绕北二期工程建设扫除障碍。
