绕北二期完成110kV白七/白里线迁改工程基础施工

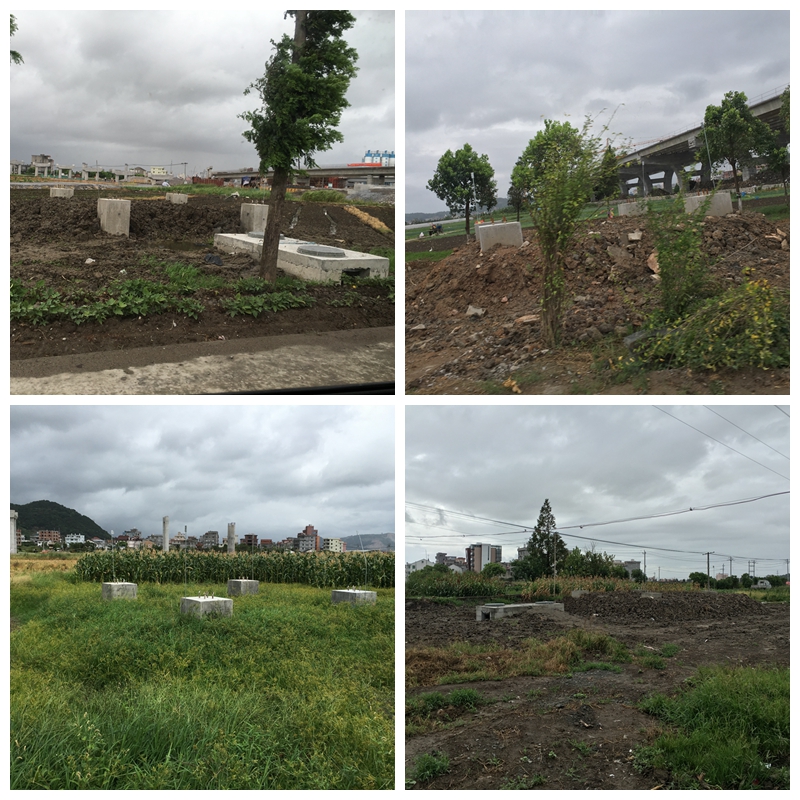

8月18日,随着110kv白七/白里线迁改工程G1#铁塔基础混泥土浇筑完成,标志着该迁改工程基础施工全部完成。
据悉,110kV白七/白里线原线路12#-13#段导线不满足《110~750kV架空输电线路设计规范》高压线对高速最小垂直距离8m的要求,严重制约绕北二期工程1标双庙高架桥挂篮施工,迁改工作刻不容缓。
110kV白七/白里线迁改工程4座新建铁塔座落于北白象镇双庙村及后潘垟村。虽然新建塔基数量不多,但是涉及的政策处理难度依然不小。其中需拆除一家制砖厂的工人宿舍及周边简易房,另外还需移除双庙村被承包的大片橘子林。
最后,通过北白象政府、乐清高速办,及绕北处的共同努力积极协调下,4座新建铁塔的政策处理借地工作如期完成,为施工单位进场并快速完成基础施工创造了有利条件。
下阶段,根据温州供电公司的统筹安排,110kV白七/白里线将立即开展铁塔架设,并于9月22日至26日进行为期五天的停电搭接工作,为绕北二期工程建设扫除障碍。
