绕北二期工程完成220kV马州/岙州线北白象段线路改造

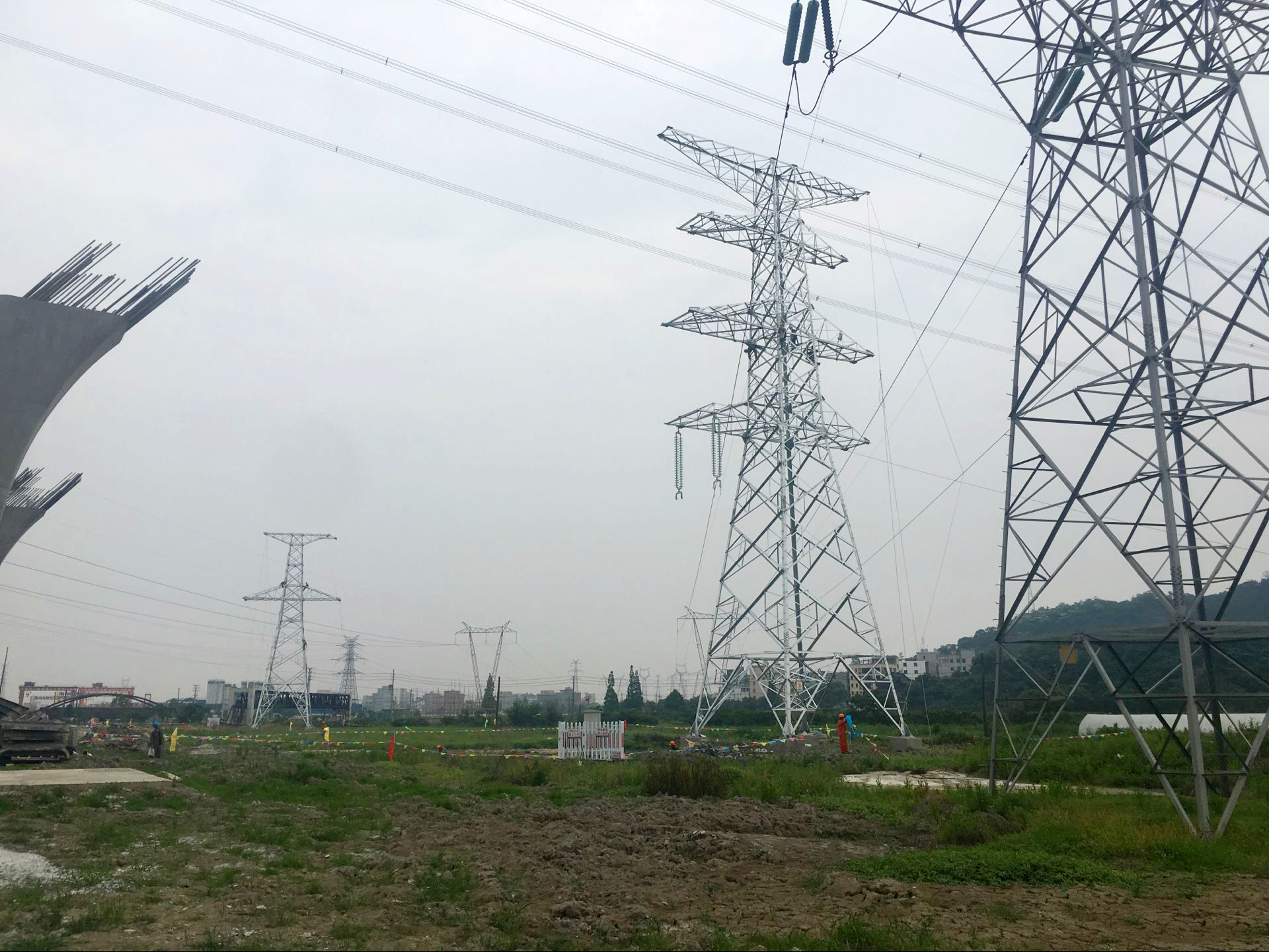

北白象枢纽范围内已建成使用的220kV马州2Q85线、220kV岙州2Q86线因净空高度无法满足绕北二期工程北白象枢纽施工及运营要求,须对该段电力线路移位迁改。为最大程度地确保公路及电力线路的施工及运营维护安全,在设计采用“加强型”塔基等增加安全系数的技术手段的基础上,迁改路径方案采用同塔双回的方式对原马州2Q85线、岙州2Q86线进行合并,同时尽可能优化塔位点,使得迁改后的铁塔数量减到最少、离高速距离增到最大。
由于220kV马州/岙州线停电接线工作需在北白象枢纽区域上部跨线施工,涉及甬台温高速、绕城高速、104国道的交通组织等大量工作需提前部署完成。绕北处多次前往温州公路局、路政、交警、甬台温公司及高速公路运营公司沟通协调,并召开了交通组织协调会。在获得北白象枢纽跨线审批许可后,立即协助施工单位开展高压线正式迁改前的跨越架搭设涉及的政策处理工作。同时,在停电施工期间,施工单位每天出动150余人奋战在现场,发扬了敢打硬仗、顽强拼搏的工作作风,顺利完成了此次高压线迁改任务,为绕北二期工程顺利推进奠定了坚实的基础。
