甬台温复线南塘至黄华段工程220kv电力迁改顺利完成
经过为期11天的紧张有序施工,5月4日下午,随着验收的最后一道工序的完成和恢复送电,甬台温高速公路复线南塘至黄华段工程220千伏龙象、龙阳线迁改顺利完成,本次迁改220千伏线路3.4公里,新建220千伏杆塔8基。
由于220kv电力线路塔基位于高速施工红线内或控制区内,导致甬台温高速公路复线南塘至黄华段工程控制性工程三标乐清枢纽和四标乐清停车区无法顺利施工,220kv电力线路的顺利迁改,扫除了目前制约该工程推进的最大“拦路虎”,为工程顺利施工提供了强有力的保障。
在4月16日温州市电力局组织召开的220kv龙象龙阳高压线路迁改协调会上。乐清市人民政府副市长沈林杰提出由于本次停电范围广、时间长、影响大,相关单位要做好政策保障、媒体宣传、企业说明、有序用电等相关工作。温州市电力局副局长杨建华表示将安排最强的力量投入到本次迁改工程,并设立一线指挥部,确保工程顺利实施。

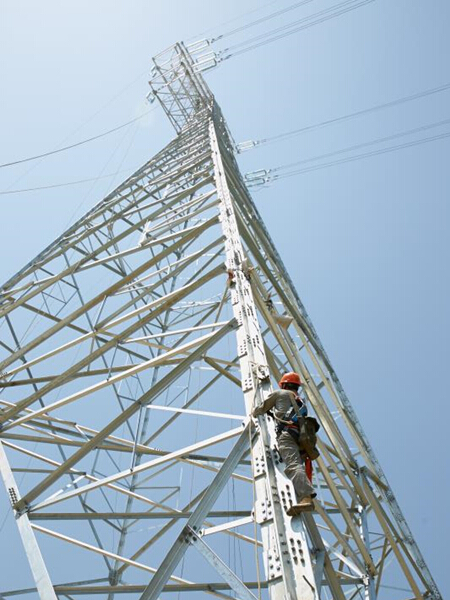

自4月24日起,国家电网温州供电公司和乐清市供电公司近300名电力员工放弃五一节日休息,全力以赴、加班加点进行线路迁改施工。通过倒排工期、科学合理安排施工、拆除旧塔与组立新塔同步进行、无人机放线等方式加快推进了迁改工作。
