绕西南项目第8标段湖岭背隧道进口左线护拱完成施工

作者:罗剑 来源: 时间:2014-07-08

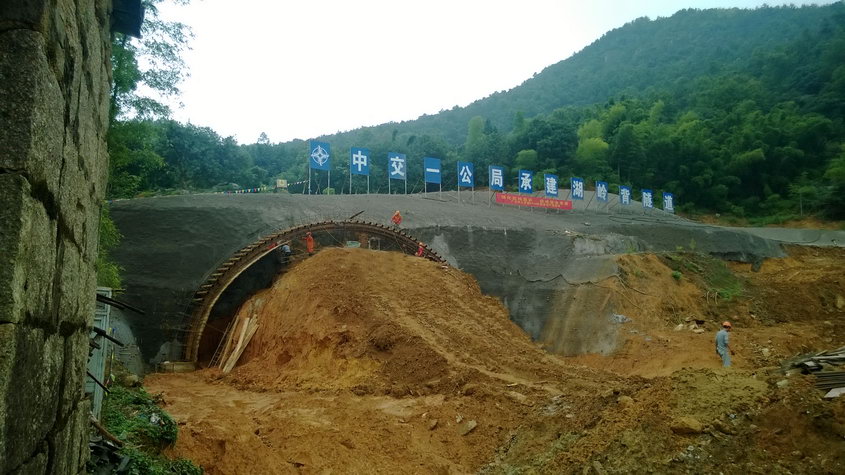

7月6日晚10点10分,随着最后一车混凝土的浇筑结束,湖岭背隧道进口左线护拱完成施工。
湖岭背隧采用双洞六车道分离式隧道形式,隧道左线长1370m,右线长1553m,Ⅴ级围岩732m、Ⅳ级围岩1709m、Ⅲ围岩406m。设置1处汽车横通道,净宽6m,净高5m。设置4处人行横通道,净宽2m,净高2.5m。左线洞门采用削竹节式,右线进口端采用半明洞式,出口端采用削竹节式。该隧道作为第8标段的控制性工程,自湖岭背隧道进口动工以来,由于隧道左洞口红线边缘处危房拆迁工作一直未开展、右洞右侧边坡处水管改迁工作搁浅及弃渣场用地无法进入等原因,导致洞口工程一直处于搁浅状态。为了打破僵局,项目部及时调整施工作业计划,做好方案规划,开展安全和技术交底,考虑先从左洞进洞,以尽快打开本隧道工程的施工作业面。湖岭背隧道采用C30混凝土护拱作为管棚固定端,护拱在明洞外轮廓线以外,紧贴掌子面施作。护拱内埋设三榀20a号工字钢钢架,Φ127孔口管采用Φ16固定钢筋双面焊接牢靠,护拱混凝土浇筑采用输送泵泵送。
随着护拱混凝土的顺利浇筑完成,大管棚施工也将逐步展开,而这些都将成为湖岭背隧道进口左洞顺利进洞的基石。
